Газопровод в Балтийск не строится месяцы после заключения контракта, подрядчик получил 20 млн
Областные власти обвинили подрядчика, который должен достроить газопровод в Балтийск, в неисполнении контракта, заключенного в декабре 2021 года.
Областные власти обвинили подрядчика, который должен достроить газопровод в Балтийск, в неисполнении контракта, заключенного в декабре 2021 года. Это следует из претензии регионального управления заказчика капитального строительства к оренбургской компании «АСУ ПРО».

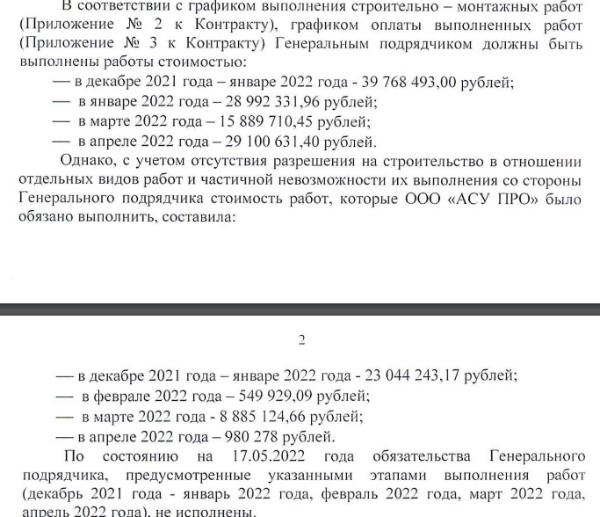

Как следует из документа, за декабрь-апрель фирма должна была исполнить обязательства на сумму 33,4 млн руб. «с учетом отсутствия разрешения на строительство в отношении отдельных видов работ и частичной невозможности их выполнения». «По состоянию на 17.05.2022 года обязательства генерального подрядчика (за указанный период — прим. „Нового Калининграда“ ) не исполнены», — говорится в претензии.
При этом, согласно утвержденному строительному графику, за пять месяцев подрядчик должен был выполнить работы на сумму 114,4 млн руб.
Власти потребовали от подрядчика выполнить неустойку в размере более 1,3 млн руб. и пригрозили обратиться в арбитражный суд для взыскания этой суммы.
Отметим, актов о приемке каких-либо работ на портале госзакупок, где они публикуются, нет. При этом там размещено платежное поручение о переводе «АСУ ПРО» 20 млн руб.
Напомним, контракт стоимостью 353,5 млн руб. в декабре 2021 года был заключен с компанией из Оренбурга «АСУ ПРО». Эта же фирма корректировала проект недостроенного газопровода. Согласно условиям договора, объект должен быть достроен до 20 декабря 2022 года.
В середине марта 2022 года компания уже получила претензию за нарушение условий контракта. В конце марта в региональном правительстве заявили , что сроки строительства «не вызывают опасений». «Отмечено, что сроки исполнения работ не вызывают опасений — пуско-наладочные работы намечены на осень, полностью завершить строительство планируется до конца года», — говорилось в сообщении пресс-службы областного кабмина.
Областные власти пытались обследовать газопровод, который начали строить еще в 2011 году, на протяжении последних нескольких лет. Ранее они расторгли контракт с компанией, которая отказывалась делать обследование без документации. Документы, как говорили чиновники, были утеряны.
В августе 2019 года губернатор Антон Алиханов заявил, что не снимает с себя ответственности за проблемы с достройкой газопровода в Балтийск, «потому что является продолжением в каком-то смысле своих предшественников».
Последние новости
Председатель ЛДПР встретился с военными корреспондентами в Донецке
6 января 2025 года в рамках визита в Донецкую Народную Республику председатель ЛДПР Леонид Слуцкий встретился с военными корреспондентами, пострадавшими в результате удара вражеского дрона 4 января 2025 года.
Председатель ЛДПР Леонид Слуцкий поздравил россиян с Рождеством Христовым
Председатель ЛДПР Леонид Слуцкий поздравил россиян и соотечественников, проживающих за рубежом, со светлым праздником Рождества «С Рождеством Христовым!
«Это конкретные мероприятия и показатели»: Беспрозванных подвёл итоги развития нацпроектов в Калининграде в 2024 году
Беспрозванных подвёл итоги по нацпроектам в Калининграде за прошлый год. Об этом губернатор рассказал в своём телеграм-канале в понедельник, 6 января.
Частотный преобразователь
Подбираем решения под ваши задачи с учётом особенностей оборудования и требований
